5号机组投产发电 白鹤滩水电站百万千瓦机组投产过半

2022-05-30 20:31:16 来源:上海证券报·中国证券网 作者:记者 王文嫣 通讯员 程林

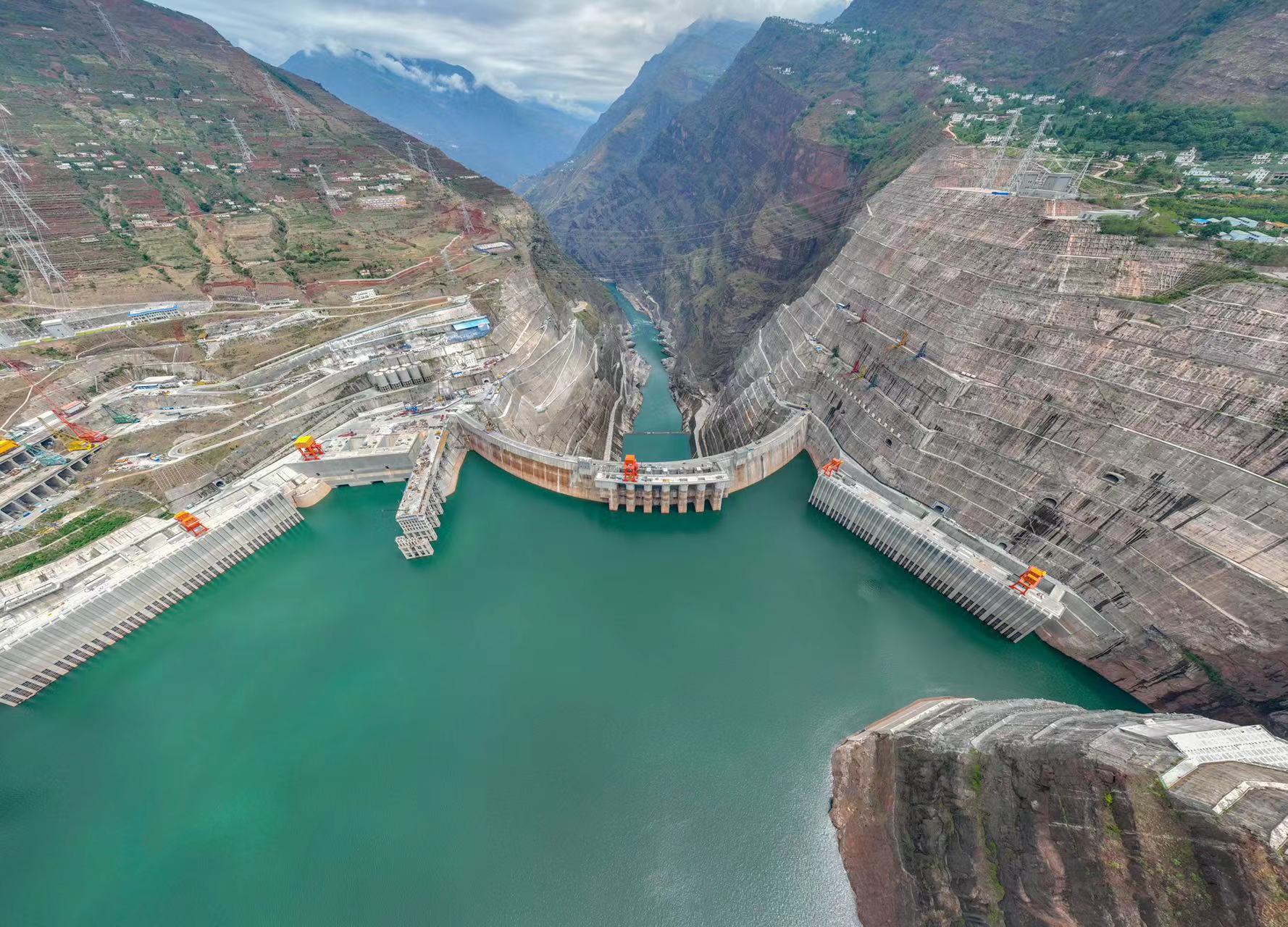

  白鹤滩水电站形象 摄影:谢雷

  上证报中国证券网讯(记者 王文嫣 通讯员 程林)5月30日10时15分,白鹤滩水电站5号机组顺利通过72小时试运行,正式投产发电。这是白鹤滩水电站投产发电的第8台机组,标志着白鹤滩水电站16台百万千瓦水轮发电机组已投产过半。

  白鹤滩水电站位于四川省宁南县和云南省巧家县交界的金沙江下游干流河道,是实施“西电东送”的国家重大工程,是当今世界在建规模最大、技术难度最高的水电工程,共安装16台我国自主研制、全球单机容量最大功率百万千瓦水轮发电机组,总装机容量1600万千瓦。

  白鹤滩水电站形象 摄影:谢雷

  白鹤滩水电站主体工程于2017年7月全面开工建设,于2021年6月28日安全准点实现首批机组投产发电目标,2022年5月20日机组总装工作全部完成。截至目前,16台百万千瓦水轮发电机组中,8台已经实现投产发电,2台实现并网,2台已经具备并网条件,2台已经完成总装调试,2台总装工作完成。已投运机组运行稳定、指标优良,累计生产清洁电能超过265亿千瓦时,后续机组调试工作正在有序进行。

  三峡集团白鹤滩工程建设部副主任涂阳文表示:“白鹤滩水电站16台百万千瓦机组已经投产过半,正向着全部机组投产发电目标加速冲刺。目前,所有已投运机组运行状态稳定、指标优良,全部符合精品标准。接下来,我们将联合参建各方,科学组织后续机组调试工作,严密进行诊断分析,高质量推进后续机组调试任务,为全部机组投产发电打下坚实基础。”

  白鹤滩水电站的电能将分别通过“白鹤滩-江苏”“白鹤滩-浙江”两座±800千伏特高压直流输电工程外送,为江苏、浙江两省提供强劲的电力支撑,有效提高该区域的清洁能源比重,促进能源结构转型,为长三角经济发展注入强劲的绿色动力。
